Groundforce déploie son robuste système de butonnage pour la réhabilitation des quais de Douvres

25 févr.

Un programme de rĂ©amĂ©nagement baptisĂ© The Dover Western Docks Revival (DWDR), reprĂ©sentant un coĂ»t global de 250 millions de livres (soit 278 millions d’euros) partiellement financĂ©s par l’Union europĂ©enne, a Ă©tĂ© entrepris en vue de rĂ©habiliter les cĂ©lèbres quais occidentaux de Douvres. L’objectif : attirer les visiteurs en amĂ©nageant un front de mer plus animĂ©, avec une nouvelle marina, une jetĂ©e plus attractive ainsi que d’innombrables boutiques, bars, cafĂ©s et restaurants.

Les travaux de rĂ©amĂ©nagement porteront Ă©galement sur la construction d'un nouveau terminal de fret, qui augmentera l’espace disponible pour la circulation des ferries sur les quais orientaux.

L’un des principaux aspects du programme consistera Ă  crĂ©er une nouvelle marina, un port de plaisance qui se prolongera dans la zone portuaire principale, derrière une nouvelle jetĂ©e accessible au public.

Avant les travaux de rĂ©amĂ©nagement, les bateaux de plaisance Ă©taient arrimĂ©s sur le quai de Wellington Dock, un bassin abritĂ© derrière la digue et accessible par le port intĂ©rieur. L’accès maritime au quai de Wellington sera dĂ©sormais assurĂ© directement depuis la nouvelle marina, grâce Ă  un canal de navigation de 120 m de long qui traversera l’Ă©troite bande de terre. Deux Ă©cluses isoleront le quai de la marina et du port extĂ©rieur. Les accès routier et pĂ©destre au canal de navigation du quai de Wellington Dock seront assurĂ©s par un pont basculant de 15 m d’envergure.

Pour construire la voie de navigation, VSBW (co-entreprise détenue par Volker Stevin et Boskalis Westminster) a dû démolir une partie du mur portuaire datant du XIXe siècle pour installer un batardeau constitué de palplanches avant le début des travaux de terrassement, la construction des murs en béton armé et la pose de la dalle.

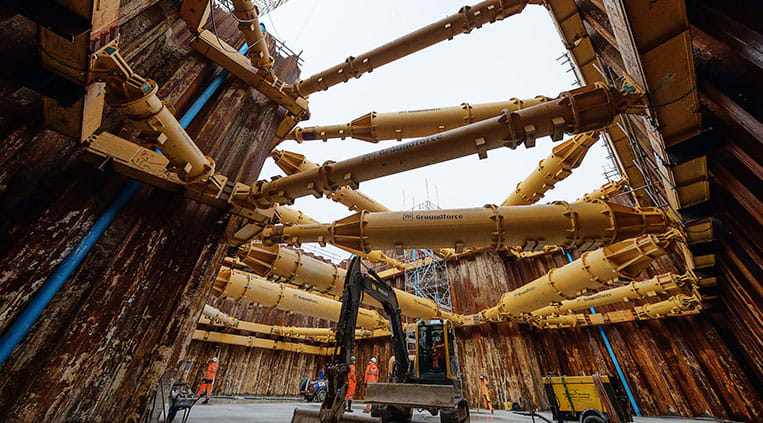

Les travaux de terrassement, qui s’Ă©tendent sur 18 m de profondeur et sur 20 m de largeur, ont nĂ©cessitĂ© un immense support structurel. Groundforce, spĂ©cialiste de l’Ă©tayage, est intervenu en installant des liernes et butons hydrauliques afin de consolider les parois de palplanches de ce site de terrassement soumis Ă  de fortes charges extrĂŞmement variables.

"La voie de navigation reprĂ©sente un Ă©lĂ©ment essentiel des travaux maritimes et structurels de ce projet", explique Patrick Leahy, agent de site VolkerStevin et responsable des travaux de palification. "Et dans le cadre d’une excavation maritime, des problèmes de sol et d’eaux souterraines sont venus compliquer le dĂ©roulement de cette partie du projet", prĂ©cise-t-il.

MalgrĂ© les hautes falaises de craie surplombant le port, le sol sur lequel est intervenu VSBW Ă©tait composĂ© de sable meuble et de roche. Des palplanches de vingt mètres de long ont Ă©tĂ© posĂ©es Ă  6 m en dessous du niveau final et deux niveaux de butons hydrauliques ont Ă©tĂ© installĂ©s de façon sĂ©quentielle au fil de l’avancement des travaux de terrassement. Les travaux de creusement ont Ă©tĂ© rĂ©alisĂ©s sur une profondeur totale d’environ 15 m.

En raison des travaux sous tension impliquĂ©s au cours de la construction de la route principale de la voie de navigation, les travaux ont Ă©tĂ© divisĂ©s en trois phases (Phase 1, Phase 2a et Phase 2b).

Deux phases Ă©taient initialement prĂ©vues : la Phase 1, couvrant la section interne environ Ă  mi-chemin dans le prolongement du quai Wellington, et la Phase 2, qui devait dĂ©marrer avec l’installation du batardeau dans la nouvelle marina et la poursuite des travaux vers l’intĂ©rieur jusqu’au point de jonction avec la fin des travaux de construction de la première phase. En dĂ©finitive, au vu des opportunitĂ©s du programme, il a Ă©tĂ© dĂ©cidĂ© d’exĂ©cuter la Phase 2 en deux parties.

"Si nous avions initiĂ© la Phase 2 dans son intĂ©gralitĂ©, les dĂ©placements autour du chantier auraient Ă©tĂ© largement entravĂ©s. C’est pourquoi nous avons commencĂ© la Phase 2 vers le large avant de l’achever au niveau de la section centrale", souligne Mark Whitmore, directeur des projets chez Groundforce.

La société a utilisé son système de butonnage hydraulique Mega Brace, un renfort modulaire ajusté et pressurisé au moyen de béliers intégrés, pour former la lierne hydraulique le long des palplanches.

La lierne hydraulique soutenant les travaux de terrassement de la Phase 1 Ă©tait Ă©quipĂ©e de butons tubulaires MP150 s’Ă©tendant de part et d’autre du site. Ces butons disposent chacun d’une capacitĂ© de charge maximale de 150 tonnes ; deux autres MP250 (d’une capacitĂ© de 250 tonnes) ont Ă©tĂ© disposĂ©s en inclinaison contre la paroi d’extrĂ©mitĂ© afin de soutenir la charge du sol amĂ©nagĂ© au cours de la Phase 2.

Après quoi ont dĂ©butĂ© les travaux de terrassement de la Phase 2a (construction au large). Cette section adjacente Ă  la nouvelle marina est pleinement exposĂ©e aux effets de la marĂ©e, d’une amplitude de 7 m, sur le port extĂ©rieur, et par consĂ©quent soumise Ă  des charges Ă©levĂ©es et extrĂŞmement variables.

VolkerStevin a ici utilisé les plus grands butons et liernes hydrauliques proposés par Groundforce pour pouvoir faire face aux pressions exercées par les marées montantes. La lierne Super Mega Brace est le système de butonnage hydraulique le plus robuste du marché.

Des sections modulaires de 3 Ă  12 m de long sont associĂ©es Ă  un dispositif hydraulique conçu pour assurer un ajustement prĂ©cis sur 1,5 m sur les sites de terrassement les plus vastes. L’excellente capacitĂ© de charge de la lierne hydraulique Super Mega Brace permet d’assurer des dĂ©gagements sur une Ă©tendue de plus de 21 m. Groundforce a mis au point des supports d’assemblage inversĂ©s sur-mesure pour relier les sections de la lierne hydraulique oĂą s’Ă©largissaient les travaux de terrassement, ce afin de faciliter la construction des nouvelles vannes Ă  secteur mĂ©caniques (Ă©cluses).

Tous les butons utilisĂ©s au cours du terrassement de la Phase 2a Ă©taient des MP250 d’une capacitĂ© de 250 tonnes, les plus longs butons utilisant des super tubes de 1,22 m de diamètre pour augmenter la rigiditĂ© de la structure.

Le système de butonnage Super Mega Brace a Ă©galement Ă©tĂ© utilisĂ© pour la Phase 2b (la partie centrale de la fraction). La solution comprenait une combinaison de systèmes MP150 et MP250, complĂ©tĂ©s par un MP500 (qui, avec une capacitĂ© de 500 tonnes, est le plus grand buton hydraulique de sa catĂ©gorie actuellement disponible) pour soutenir les parois latĂ©rales.

"Nous aurions pu utiliser davantage de butons hydrauliques avec une lierne de moindre envergure afin de produire une structure suffisamment rigide pour soutenir les travaux de terrassement", explique Mark Whitmore. "Mais cela n’Ă©tait pas la solution idĂ©ale. La lierne hydraulique Super Mega Brace nĂ©cessite moins de butons, et il nous fallait maintenir un espacement le plus large possible entre les butons pour laisser Ă  VolkerStevin suffisamment d’espace pour intervenir dans le terrassement" , prĂ©cise ce dernier.

"Les palplanches doivent ĂŞtre constamment butonnĂ©es. Nous devons dĂ©poser certains butons en raison des changements de charge observĂ©s au fil de l’avancement des travaux de bĂ©tonnage. Les plus petits MP250 utilisĂ©s au cours de la Phase 2b vont ĂŞtre remplacĂ©s par un MP150 dès la dĂ©pose du niveau supĂ©rieur de la Phase 2a", ajoute Mark Whitmore.

La division des travaux de terrassement en trois phases a compliquĂ© le dĂ©roulement des travaux temporaires, qui supposaient d’amĂ©nager des cloisons de palplanches temporaires pour bien sĂ©parer les trois lots. Mais le plus gros dĂ©fi Ă©tait sans conteste la pression des marĂ©es montantes et descendantes cĂ´tĂ© terre.

"Ă€ mesure que le niveau de l’eau augmente, les charges s'intensifient le long de la ligne de palplanches sous l’effet de la pĂ©nĂ©tration d’eau dans le sable et la roche , explique Patrick Leahy de VolkerStevin. « La mer tend Ă  repousser la structure vers la terre".

Tony Gee & Partners, cabinet de conseils en conception géotechnique, a calculé les charges et transmis les spécifications à Groundforce.

Bien qu’il appartienne habituellement Ă  Groundforce de fournir un service de conception dans le cadre du contrat, ce projet prĂ©cis l’a obligĂ© Ă  entreprendre ses propres travaux temporaires en souscrivant d’autres contrats distincts.

Groundforce a donc signĂ© trois sous-contrats abrĂ©gĂ©s de conception avec NEC, Ă  raison d’un contrat pour chaque phase des travaux, en marge de son principal contrat Ă  600 000 livres.

Les travaux sur la voie de navigation ont dĂ©butĂ© au printemps dernier et les premiers Ă©tais hydrauliques ont Ă©tĂ© livrĂ©s en septembre. "Nous avons très bien avancĂ©," ajoute Mark.  "La Phase 1 est sortie de terre et l’essentiel de la Phase 2 est Ă©galement finalisĂ©", poursuit-il.

La base de la voie de navigation est constituĂ©e de bĂ©ton de masse sur près de 0,5 m de profondeur, complĂ©tĂ©e par une dalle de bĂ©ton armĂ© (de 1,8 m de profondeur) surmontĂ©e de murs de soutènement. "Les travaux de renfort autour des vannes Ă  secteur et des portes busquĂ©es se sont rĂ©vĂ©lĂ©s complexes, et les angles de la base sont chanfreinĂ©s, ce qui nĂ©cessitait Ă©normĂ©ment d’espace sous les butons", prĂ©cise Whitmore."Mais dès lors que la base a Ă©tĂ© posĂ©e, nous avons pu faire sortir la structure infĂ©rieure" , continue ce dernier.

"L’intĂ©gralitĂ© des travaux de palification du projet est maintenant achevĂ©e", se rĂ©jouit Patrick Leahy de VolkerStevin, "et le maĂ®tre d’Ĺ“uvre est en passe d’achever la pose des poutres de couverture". La co-entreprise VSBW achèvera l’ensemble des travaux de gĂ©nie civil maritime d’ici la fin de l’annĂ©e.
