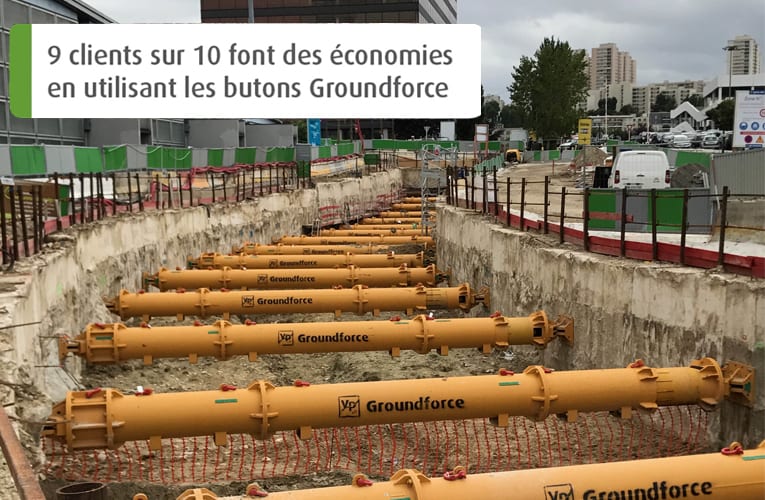

Le Butonnage de “la Boucle de Rosny” en quelques chiffres

9 entreprises sur 10 font des économies en utilisant les butons hydrauliques Groundforce
Cette affirmation est tirée de l’analyse de projets réalisés avec Groundforce entre 2019 et 2020. L’analyse porte sur le temps gagné par rapport au planning préalablement établi par les entreprises, sur les solutions techniques proposées et sur les autres coûts inhérents au butonnage.
Concernant le GC02 de la ligne 11 ou “Boucle de Rosny”:
  • 1,5 Km de tranchée butonné ainsi que deux ouvrages annexes
  • 17 phases distinctes où la pluspart des butons sont réutilisés d’une phase à l’autre sans modification
  • Un pic de 90 butons utilisés sur chantier simultanément
  • Comparaison à une solution traditionnelle sur la 1ère phase de tranchée, de 100 mètres linéaires:



Butons Groundforce Butons traditionnels

Coût d'installation par buton

Temps d'installation par buton

h     1.5 4.0
Taux horaire de la grue €/h 100.0 70.0
Main d'œuvre qualifiée U 1.0  1.0

Taux horaire de la main d'oeuvre qualifiée

€/h 45.0 45.0
Aide main d'œuvre U 1.0 2.0
Taux horaire d'aide main d'œuvre €/h 36.0 36.0
Sous-total installation / buton 171.5 748.0

Coût de dépose par buton

Temps de dépose par buton

h 1.0 2.0
Sous-total dépose / buton 181.0 374.0

Conclusion

Durée de location Mois 3.5
Coût fixe (achat/revente, pose/dépose, transport, petit matériel et fournitures) 1777.5

3883.9

Coût variable 380.0 0.0
Nombre des butons U 15 15
Coût final 32 362.5 52 648.5
Malgré les postes levage et transports plus honéreux une économie de 20 286 € a été réalisée ainsi qu’une optimisation de 7 jours sur le planning de pose/dépose des butons.
Avec le rodage des équipes, les taux ont été sensiblement améliorés par la suite.
